La maintenance programmée de la centrale thermoélectrique de Felton est en cours

  • Published in Holguín
  • Hits: 692

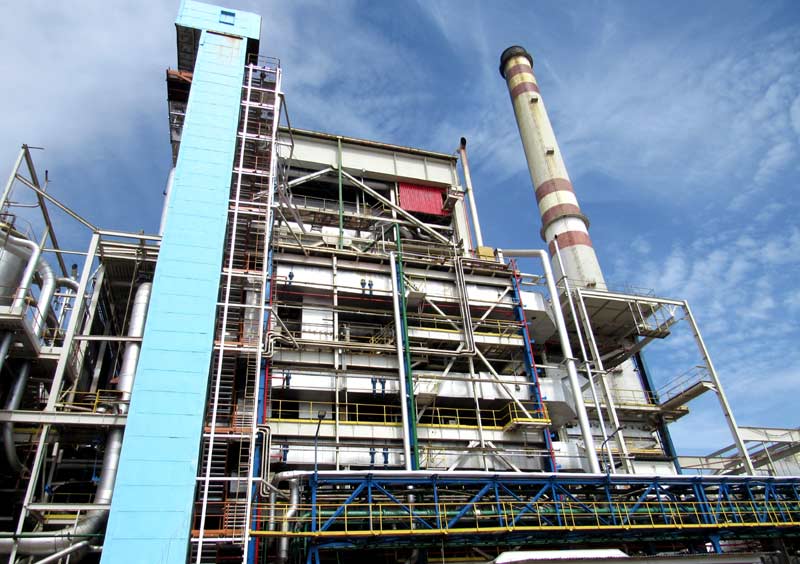

termoelectrica FeltonLes travailleurs de la centrale thermoélectrique Lidio Ramón Pérez et de l'unité commerciale de base pour la maintenance des centrales électriques, située à Felton, Mayarí, ont commencé le 20 novembre la maintenance légère programmée de l'unité un de cette industrie, après 213 jours de fonctionnement ininterrompu.

Les travaux, qui devraient être achevés en 13 jours, ont pour principaux objectifs de ramener la disponibilité de l'unité à 240 MW, de réduire la pression de la chaudière aux paramètres nominaux et d'augmenter la fiabilité du bloc en général.

Parmi les principales actions prévues pour la chaudière figurent le nettoyage de l'arbre de convection, le lavage des réchauffeurs d'air régénératifs (CAR) et le remplacement des buses et diffuseurs des brûleurs.

Les travaux sur la turbine iront du nettoyage du condenseur à la réparation des pompes d'alimentation et de condensat, en passant par le remplacement des bagues de la pompe de circulation VC01.

La zone de soudage se concentrera sur le remplacement de trois brides et le remplacement de la ligne d'hydrazine et d'ammoniac, qui sont essentiels au bon fonctionnement de la chaudière.

Sur le plan électrique, les balais du générateur seront révisés et remplacés, et le transformateur de sortie 1AT01 sera réparé.

En outre, des travaux seront effectués dans le secteur automatique, y compris le laquage des cartes du système de contrôle.

Cette maintenance planifiée avec précision vise non seulement à optimiser le rendement de l'unité 1 de la centrale thermoélectrique Lidio Ramón Pérez, mais aussi à garantir sa fiabilité à long terme.

Les actions planifiées permettent de s'assurer que l'infrastructure est en condition optimale pour continuer à fournir une source d'énergie stable et efficace, en particulier pendant les mois de la fin de l'année et du début de l'année.
