L'unité 1 de la centrale thermoélectrique entre dans un trimestre de maintenance programmée de 20 jours
- Écrit par Germán Veloz Placencia, Granma
- Published in Holguín
- Hits: 563

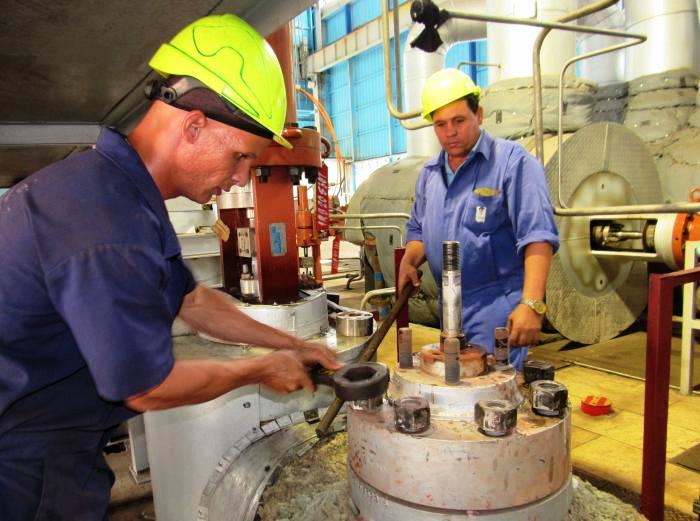

Photo: Germán Veloz PlacenciaL'unité 1 de la centrale thermoélectrique Lidio Ramón Pérez de Felton, située dans la municipalité de Mayari, province de Holguín, entame le quatrième jour des 20 jours de maintenance programmée, qui comprend plus de 200 actions, selon le directeur général de la centrale, l'ingénieur Euclides Rodríguez Mejías.
L'objectif des travaux réalisés, a-t-il dit, est d'atteindre une disponibilité maximale du bloc de 260 mégawatts (MW) et de le mettre en service avec stabilité et efficacité.
Parmi les plus importants, citons les processus de nettoyage des chaudières et des condenseurs, qui ont débuté à différents moments mardi dernier.
Quant à la turbine, il a déclaré qu'elle en est à son quatrième jour de refroidissement, une période qui nécessitera encore trois jours pour commencer les travaux prévus, qui seront réalisés, comme c'est le cas pour les autres actions, par les ouvriers de la société de maintenance des centrales électriques et ceux de la centrale thermoélectrique.
L'unité numéro 1 est en service depuis 52 jours, avec une charge de plus de 200 MW, a-t-il déclaré, ajoutant que la plus haute qualité est exigée dans chaque procédure technique réalisée.
